开工率不到六成,七万亿“六张网”的钱为什么花不出去?

作者:新华国研经济学研究院 浏览: 发表时间:2026-09-03 00:00:00

摘要:2026年,决策层将水网、新型电网、算力网、新一代通信网、城市地下管网、物流网“六张网”上升为国家顶层部署,当年相关领域投资规模预计超过7万亿元。然而,资金与落地之间出现了显著的“剪刀差”:2026年上半年全国固定资产投资同比下降5.7%,基础设施投资同比下降2.4%;6月工程机械主要产品月开工率仅51.1%,近一半设备处于闲置状态。本文基于国家统计局2025—2026年公开数据、“十四五”(2021—2025)五年数据以及国家发展改革委、财政部、国家能源局、水利部等权威部门最新政策文件,系统回答“钱为什么花不出去”这一核心问题。研究认为,“六张网”投资落地偏慢并非资金不足,而是地方配套能力塌陷、项目前期工作滞后、部门协同机制缺位、收益模式与价格机制不健全、民间资本进入信心不足等多重因素叠加形成的系统性梗阻,破解之道在于以“六网协同”重塑投融资机制。

关键词:六张网;基础设施投资;开工率;投融资机制;六网协同

一、引言:一场罕见的“六天两会”与一个必须回答的问题

2026年8月的最后两周,国家发展改革委以罕见的会议密度,向外界传递了一个明确的信号。8月19日,国家发展改革委党组成员、副主任岳修虎主持召开“六张网”重大项目协调调度机制会,研究建立算力网、新型电网、新一代通信网“2+3+N”协调机制,国家电网、南方电网、中国电信、中国联通、中国移动以及有关算力企业负责同志分别发言,国家发展改革委、工业和信息化部、国家能源局有关司局负责同志参加会议。六天之后的8月25日,岳修虎再次主持召开“六网协同”协调推进工作会,专题研究完善“六张网”多元化投融资模式,分类细化财政、金融、投资、价格等支持政策,国家发展改革委、工业和信息化部、财政部、住房城乡建设部、交通运输部、水利部、中国人民银行、金融监管总局、中国证监会、国家能源局10个部委有关司局负责同志悉数到场。其间,8月20日,国家发展改革委主任郑栅洁主持召开民营企业座谈会,同日岳修虎主持召开“两重”建设工作推进会,要求各地加大督促力度、真抓实干加快推动重大项目建设。

六天之内,围绕同一主题连开数场高规格会议,这在近年重大基础设施推进中并不多见。会议释放的信号十分直接:七万亿的大盘子,钱批了不少,但项目落地的速度没有跟上决策层的预期。2026年上半年,全国固定资产投资(不含农户)226370亿元,同比下降5.7%;其中,基础设施投资同比下降2.4%,制造业投资下降1.2%,房地产开发投资下降18.0%。进入下半年,降幅并未收窄,前7个月全国固定资产投资同比下降6.7%,降幅较上半年进一步扩大1个百分点。而在资金端,2026年政府工作报告安排的财政工具箱堪称“弹药充足”:赤字率按4%左右安排,赤字规模5.89万亿元;拟发行超长期特别国债1.3万亿元;拟安排中央预算内投资7550亿元;单列并提高用于项目建设的地方政府专项债券额度,总额达4.4万亿元;发行新型政策性金融工具8000亿元。

工程机械的开工数据则更直观地揭示了“钱到位了、活没跟上”的现实。据中国工程机械工业协会统计,2026年6月,工程机械主要产品月开工率为51.1%,同比下降5.83个百分点,环比下降1.25个百分点;月平均工作时长73.8小时,同比下降4.48%,环比下降4.61%。设备没有转起来,工人没有动起来,相当一部分“六张网”项目仍停留在图纸和清单上。

这构成了本文研究的起点:在资金供给空前充裕、政策信号空前密集的背景下,为什么七万亿的“六张网”投资没有如期转化为实物工作量?“钱花不出去”的梗阻究竟发生在哪些环节?决策层密集出台的政策组合拳能否从根本上化解矛盾?这些问题不仅关乎2026年下半年投资能否止跌回稳,更关系到“十五五”时期以“六张网”为代表的新型基础设施能否真正成为经济增长的新引擎。本文以国家统计局2025—2026年公开数据、“十四五”五年数据和权威部门最新政策为支撑,按照“现象确认—机理解构—机制分析—国际比较—案例印证—对策建议”的逻辑框架展开分析。

二 、“六张网”:战略缘起、内涵定位与万亿投资图景

2.1 “六张网”的提出脉络与顶层部署

“六张网”并非一朝一夕的临时提法,而是经过多轮高层会议确认、逐步上升为国家顶层部署的战略框架。2026年3月6日,国家发展改革委主任郑栅洁在全国两会经济主题记者会上首次向公众披露“六张网”及其重点领域建设信息。4月28日,中共中央政治局召开会议分析研究当前经济形势和经济工作,明确提出“加强水网、新型电网、算力网、新一代通信网、城市地下管网、物流网等规划建设”,标志着“六张网”正式进入最高决策层视野。此后,国务院常务会议对“六张网”建设作出进一步部署。7月30日召开的中央政治局会议再次强调“扎实推进'六张网'规划建设”,并明确“加快财政支出和债券资金使用进度,有力推进'两重'建设和'两新'工作”。中央在三个月内两次以政治局会议形式部署同一议题,其战略分量可见一斑。

与之配套的顶层设计文件也在密集落地。“十五五”规划纲要专门提出6个方面109项重大工程项目,深入推进“东数西算”工程、构建多层次算力设施体系和全国一体化算力网被写入规划纲要;国家发展改革委、交通运输部于2026年8月印发《物流网建设实施方案》(发改经贸〔2026〕1241号),提出到2030年推动社会物流总费用与国内生产总值比率降至13.1%;国家发展改革委、国家能源局印发《新型电力系统建设“十五五”规划》,提出到2030年初步建成新型电力系统。由此,“六张网”形成了“顶层会议定方向、规划纲要定框架、部委文件定细则”的完整政策链条。

2.2 “六张网”的内涵与功能定位

“六张网”涵盖了支撑中国式现代化的六大类关键基础设施,各自的战略指向清晰而不同。

第一,国家水网。以自然河湖为基础、引调排水工程为通道、调蓄工程为结点、智慧调控为手段,统筹解决水资源时空分布不均问题,兼具防洪、供水、生态等综合功能。根据水利部数据,“十四五”时期全国累计完成水利建设投资56841亿元,是“十三五”时期的1.6倍,国家水网覆盖范围占国土面积比例已达80.3%。2025年,全国完成水利建设投资12848亿元,连续4年超过万亿元,实施各类水利项目47563个,吸纳就业315万人。

第二,新型电网。以特高压、智能配电网、新型储能为支撑,服务新能源大规模高比例接入和电动汽车普及。2026年6月25日,全国发电装机突破40亿千瓦,新能源已进入大规模高比例发展阶段。据测算,“十五五”时期全国电网固定资产投资将超过5万亿元,较“十四五”约2.85万亿元的电网投资明显加快;到2030年,新型电力系统将实现非化石能源发电量占比达到50%、28亿千瓦以上新能源高水平消纳、支撑超过1.1亿辆电动汽车出行。

第三,算力网。通过“东数西算”工程和全国一体化算力网,把分散在各地的数据中心、超算中心连成“算力版的国家电网”,统一调度、按需使用。截至2026年7月底,全国智算总规模达到245万PFLOPS(FP16),8大国家算力枢纽、3个算电协同发展区域加快布局;据测算,“十五五”时期算力网建设将新增直接投资4万亿元。

第四,新一代通信网。涵盖5G、5G-A、千兆万兆光网、6G、卫星互联网等,是数字经济时代的信息基座。截至2025年末,全国5G基站总数已超过484万个,建成5G行业虚拟专网超8万个,5G、千兆光网应用已融入94个国民经济大类;2026年5月,工业和信息化部批复6GHz频段作为6G试验频率使用许可,中国成为全球首个获批6G试验频率的国家。

第五,城市地下管网。包括燃气、排水、供水、供热等老旧管网更新、城市内涝治理、综合管廊建设和智慧监测系统,直接关系城市安全和民生底线。

第六,物流网。由枢纽节点、骨干通道、装备载具、规则标准、信息数据等有机构成,目标是推动社会物流总费用与GDP比率持续下降。2025年,我国社会物流总费用与GDP比率已降至13.9%,首次跌破14%关口。

2.3 从“铁公基”到“数智基”:投资逻辑的系统性切换

理解“六张网”的战略意义,必须放到中国基建投资结构转型的大背景下来看。“十四五”以来,传统交通基础设施的投资增速逐年下台阶,铁路和公路新建里程趋于减少,交通投资进入存量更新阶段。与此同时,人工智能、新能源、数字经济等新动能对新型基础设施提出了爆发式需求。在此背景下,“六张网”成为“十五五”基建增量的主要载体,标志着中国基建投资正在从以“铁公基”(铁路、公路、机场)为代表的传统基建,转向以“数智基”(算力、通信、绿色能源)为代表的新型基础设施。这一转向不仅是投资方向的调整,更是发展逻辑的切换:从“投资于物”转向“投资于网”,从单点工程转向系统集成,从规模扩张转向效能优先。

2.4 万亿投资规模测算与结构分布

从投资规模看,“六张网”是名副其实的“万亿级”工程。国家发展改革委初步估算,2026年仅“六张网”及相关重点领域建设的投资规模就超过7万亿元。从中期看,多家权威研究机构测算,“十五五”时期“六张网”总投资规模约在23万亿至27万亿元之间,其中长江证券测算为26.9万亿元,年均投资约5.4万亿元,较“十四五”时期增长约21%;中信建投测算“十五五”新型电网全口径累计投资约5.2万亿元,与官方“全国电网固定资产投资超5万亿元”的口径相互印证。

从结构看,据长江证券等机构测算,“十五五”时期“六张网”投资占比大致为:国家水网约24%,投资规模将突破6万亿元;算力网约21%,累计投资超过2万亿元;城市地下管网约19%,预计约5万亿元;新型电网约18%,突破5万亿元;物流网约12%;新一代通信网约5%。其中,算力网占比较“十四五”提升约6个百分点,是提升幅度最大的领域,反映了算力基础设施在这一轮投资中的核心地位(如图1所示)。这一结构表明,“六张网”并非六张网的简单并列,而是以算力网、新型电网为核心枢纽,水网、管网、物流网、通信网协同配套的有机整体。

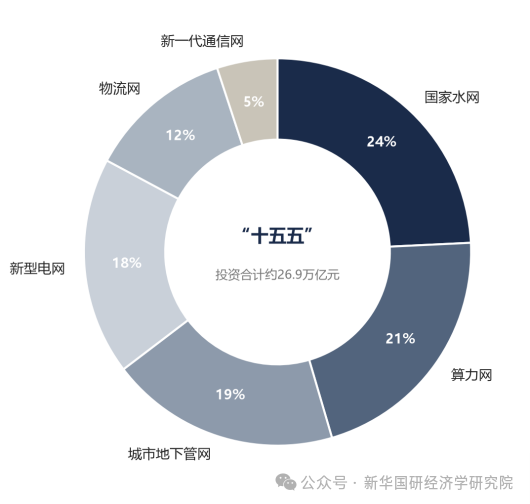

 图1:“六张网”“十五五”投资结构占比(%)。数据来源:根据长江证券、中信建投等机构对“十五五”六张网总投资约26.9万亿元的测算整理。

三、资金与落地的“剪刀差”:用数据还原“钱花不出去”的图景

3.1 2026年资金盘子的规模与结构

要理解“钱为什么花不出去”,首先必须看清2026年财政资金的“弹药库”有多充足。根据2026年《政府工作报告》和《关于2025年中央和地方预算执行情况与2026年中央和地方预算草案的报告》,2026年财政政策延续并强化了“更加积极”的取向:赤字率按4%左右安排,赤字规模5.89万亿元,比上年增加2300亿元;一般公共预算支出规模首次达到30万亿元;拟发行超长期特别国债1.3万亿元,其中安排8000亿元用于“两重”建设、2500亿元支持消费品以旧换新;拟安排中央预算内投资7550亿元;单列并提高用于项目建设的地方政府专项债券额度,新增地方政府专项债务限额44000亿元;发行新型政策性金融工具8000亿元,带动更多社会资本参与投资。

将上述资金加总,仅超长期特别国债、中央预算内投资、新增专项债和新型政策性金融工具四项“准基建”资金合计就已超过7万亿元,叠加地方一般公共预算投入和市场化融资,2026年可用于基础设施和重点领域建设的资金盘子空前庞大。从发行进度看,资金端并未“掉链子”:2026年上半年新增专项债发行规模达到37634亿元;超长期特别国债按计划发行;截至8月,第二批“两重”建设项目清单已下达完毕。

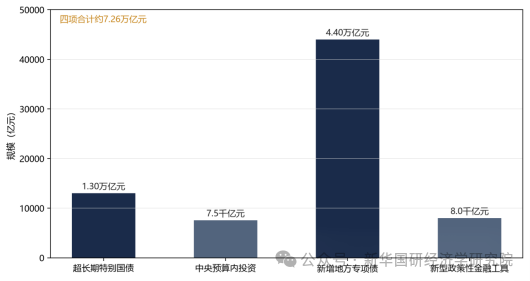

图3:2026年主要准基建资金来源规模(亿元)。数据来源:2026年《政府工作报告》、财政部《关于2025年中央和地方预算执行情况与2026年中央和地方预算草案的报告》。

3.2 投资增速与开工率数据透视

与充裕的资金形成鲜明对照的是不断下探的投资增速和开工数据。

从总量看,2026年上半年,全国固定资产投资(不含农户)226370亿元,同比下降5.7%(按可比口径计算);扣除房地产开发投资后,投资下降2.7%。分领域看,基础设施投资同比下降2.4%,制造业投资下降1.2%,房地产开发投资下降18.0%。分产业看,第一产业投资同比增长0.9%,第二产业投资下降1.1%,第三产业投资下降8.4%。尤为值得关注的是民间投资:上半年民间投资同比下降8.5%,扣除房地产开发投资后仍下降4.9%,降幅显著大于整体投资,成为拖累投资大盘的重要因素。进入三季度前的7月,全国固定资产投资累计同比降幅进一步扩大至6.7%(如图2所示)。

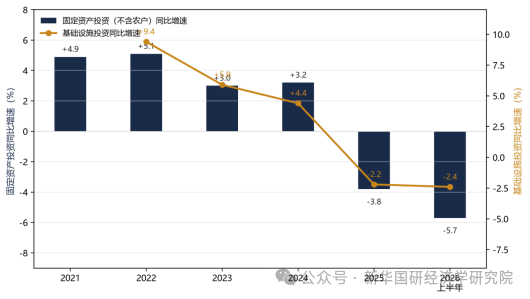

图 2:2021—2026年固定资产投资与基础设施投资同比增速(%)。数据来源:国家统计局历年固定资产投资数据及国民经济运行情况发布。注:2026年为上半年数据。

从开工数据看,工程机械的“体温计”更直观。据中国工程机械工业协会统计,2026年6月,工程机械主要产品月开工率为51.1%,同比下降5.83个百分点,环比下降1.25个百分点;月平均工作时长为73.8小时,同比下降4.48%,环比下降4.61%。分产品看,挖掘机开工率51.6%、工作时长58.1小时;装载机、汽车起重机工作时长居前,分别达96.7小时和81.6小时,压路机、摊铺机等道路机械不足30小时。5月份的数据同样低迷:工程机械主要产品月开工率为52.3%,同比下降7.23个百分点;月平均工作时长77.3小时,同比下降8.45%。开工率徘徊在51%—52%区间,意味着全国工程机械设备平均每月有近一半的时间处于闲置状态。设备没有转起来,对应的是工地没有热闹起来,七万亿的“六张网”投资相当一部分还没有转化为塔吊林立、机械轰鸣的实物工作量(如图4所示)。

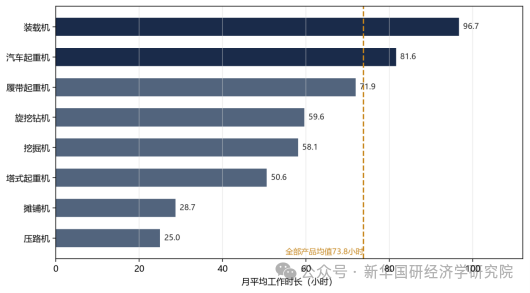

图4:2026年6月工程机械主要产品月平均工作时长(小时)。数据来源:中国工程机械工业协会2026年7月发布的工程机械市场指数快报。

3.3 “十四五”五年数据的横向坐标

把时间轴拉长到“十四五”(2021—2025年),可以更清晰地看到投资运行的历史轨迹。根据国家统计局《固定资产投资结构不断优化 有效投资带动作用持续发挥——“十四五”经济社会发展成就系列报告之十三》,2021—2025年,全社会固定资产投资累计完成约240万亿元,年均增长2.3%;其中,固定资产投资(不含农户)年均增长2.4%。从年度看,2021年固定资产投资(不含农户)比上年增长4.9%;2024年固定资产投资(不含农户)514374亿元,增长3.2%;2025年,全国固定资产投资(不含农户)485186亿元,比上年下降3.8%,全社会固定资产投资491109亿元,比上年下降3.9%。2025年成为本轮投资下行的转折年份,其负增长态势在2026年上半年进一步延续和加深。

分区域看,2025年固定资产投资(不含农户)中,东部地区投资下降8.4%,中部地区投资下降2.7%,西部地区投资下降1.3%,东北地区投资下降幅度更大。这一区域分化格局在2026年仍在延续,反映了不同区域在项目储备、财政能力和经济增长动能上的显著差异。从“十四五”五年整体看,投资年均增长虽保持在2%以上,但增速中枢明显下移,且结构分化加剧——设备更新、高技术产业投资保持较快增长,而传统基建和房地产投资持续承压。“六张网”正是在这一“总量下行、结构转型”的历史节点上被赋予了稳投资、促转型的双重使命。

3.4 结构性分化:各网的冷热不均

在“六张网”内部,进展同样冷热不均,这为理解“钱花不出去”提供了重要线索。

相对而言,国家水网是落地最快、实物工作量最充分的领域。2025年,全国完成水利建设投资12848亿元,连续4年超万亿元;全年开工27项重大水利工程,完成9420处农村供水工程,提升1.34亿农村人口供水保障水平,全国农村自来水普及率达到96%。2026年,作为“十五五”开局之年,水利部明确提出加快国家水网建设。水利投资之所以能“接得住”资金,关键在于项目储备成熟、前期工作扎实、投资回报模式清晰——防洪减灾、供水保障等需求刚性且明确。

与之相比,算力网、新一代通信网等领域则呈现“高预期、慢落地”的特征。尽管智算中心、5G-A、6G等领域政策密集、企业投资意愿强烈,但单个项目投资体量大、建设周期长、对电力网络和通信网络配套依赖度高,加之部分项目仍处于规划衔接、可行性论证和审批立项等前期准备阶段,实物工作量释放明显滞后。城市地下管网则面临“点多面广、单体项目分散、公益属性强”的特点,尽管超长期特别国债给予高比例补助,但项目谋划、审批和施工组织链条长,落地节奏同样受到制约。正是这种冷热不均,构成了“总量资金充裕、局部落地偏慢”的总体图景。

四、“钱花不出去”的系统性梗阻:机理的层层解构

“钱花不出去”并非某一个环节的卡壳,而是财政、项目、机制、收益、市场五个维度因素叠加形成的系统性梗阻。本节从机理层面逐层解构。

4.1 财政端:地方配套能力塌陷与债务约束

基建投资的中国模式历来是“中央给钱、地方配套、银行放贷”。这一模式在过去二十年运转顺畅,前提是地方政府拥有充裕的财力,尤其是土地出让收入这一“第二财政”。然而,随着房地产市场深度调整,这一前提正在瓦解。

财政部数据显示,2025年,地方政府性基金预算本级收入中的国有土地使用权出让收入为41518亿元,比上年下降14.7%,自2022年以来连续第四年下降。与2021年约8.7万亿元的峰值相比,土地出让收入四年间累计减少约4.6万亿元,降幅超过一半。土地出让收入大幅萎缩的直接后果,是地方政府资本性支出的塌陷。清华大学李道奎教授估算,地方政府支出占经济总量的比例已从此前的41%左右降至35%,其中下降最快的是资本开支,即新建项目的钱。在土地收入锐减的同时,地方政府还面临存量债务还本付息压力、融资平台债务管控和严禁新增隐性债务的“高压线”。2025年,一些地方已从地方债务重点省份序列中逐步退出,但化债进程仍在持续,地方政府可用于新增投资的财力被严重挤压。

由此形成的一个残酷现实是:中央资金“向下灌”,但地方配套“接不住”。许多项目即便拿到了超长期特别国债或专项债资金,仍需要地方财政安排一定比例的配套资金或承担征地拆迁等前期费用,而恰恰是这部分“小钱”在不少财政紧张地区成为项目无法开工的“拦路虎”。2026年上半年,全国政府性基金支出多次出现两位数下降,4月政府性基金支出同比下降20.8%,地方“钱袋子”的紧张由此可见一斑。

4.2 项目端:前期工作滞后与项目储备不足

资金充裕并不等于项目充裕。基建投资从“钱”到“活”,中间隔着漫长的项目前期链条:规划衔接、可行性研究、用地用海审批、环评、招投标、施工许可……任何一个环节滞后,都会拉长项目从立项到开工的时间。

从2026年的实际运行看,不少新增重大项目在二季度仍处于前期准备阶段,尚未大规模进入建设实施环节,建设强度阶段性回落,导致项目建设和资金需求释放放缓。从债券端看,尽管上半年新增专项债发行规模可观,但7月地方债发行再度放缓,单月规模降至年内最低,一个重要原因就是“符合发行条件的项目储备相对有限”——前期发行资金尚在拨付消化,新的优质项目未能及时补位。这说明,制约资金落地的瓶颈已从“有没有钱”转向“有没有够格的项目”。特别是“六张网”中的新型基础设施项目,涉及算力、通信等新领域,地方政府的项目谋划能力、技术评审能力相对不足,容易出现“不会谋划、不敢报批、批不下来”的问题。

4.3 机制端:部门壁垒与标准割裂

“六张网”区别于传统基建的一个显著特点,是高度的跨部门、跨行业耦合性。一个智算中心要运行,需要电网增容供电、需要运营商拉专线通网、需要地方政府供地供能;一个城市的管网改造,如果不同步铺设通信光缆和算力节点,五年之后还要再挖一次。然而,在“六网协同”机制建立之前,电网建电网的、运营商铺运营商的、算力企业搭算力企业的,各条线各自为战、标准割裂。

具体而言,电网侧关注负荷曲线和电力稳定性,通信侧关注带宽、时延和覆盖,算力侧关注散热、能效和PUE值,三方“各说各话”。一个项目要在不同部门之间来回协调,流程走下来少则半年、多则一年,且由于缺乏统一的协调机制,标准不统一导致重复建设、资源错配的风险持续累积。这种“部门壁垒+标准割裂”,是“六张网”项目落地慢于预期的深层机制性原因之一,也是2026年8月19日会议专门研究建立“2+3+N”协调机制的直接动因。

4.4 收益端:商业模式与价格机制缺位

基建投资能否持续,最终取决于项目的收益模式能否覆盖成本。传统基建的收益模式相对成熟:高速公路靠收费、铁路靠客货运收入、电网靠输配电价。但“六张网”中的不少领域,收益模式尚不清晰,价格机制尚未理顺。

以城市地下管网为例,其公益性强、直接收益低,主要依赖超长期特别国债和中央预算内投资的补助,补助比例东部约50%、中部约60%、西部和东北地区可达70%—80%,但财政补助之外仍需地方和社会资本投入,而管网改造本身几乎不产生经营性现金流,社会资本参与意愿有限。以算力网为例,智算中心虽可通过机柜租赁、算力服务收益覆盖部分成本,但当前算力价格机制、跨区域调度结算机制尚不完善,“算力过剩与算力紧缺并存”的结构性矛盾突出,投资回报的不确定性制约了社会资本的大规模进入。充电基础设施同样面临盈利模式单一的困扰——“三年倍增”行动虽提出到2027年底建成2800万个充电设施、拉动投资2000亿元以上,但充电桩利用率不高的问题仍普遍存在。收益模式和价格机制的不健全,使得“政府愿投、市场观望”成为常态,大量资金滞留在“看得见、摸不着”的环节。

4.5 市场端:民间资本信心不足与准入障碍

民间投资历来是固定资产投资的重要支柱。然而,2026年以来民间投资持续走弱:一季度民间投资同比下降2.2%,1—5月同比下降7.1%,上半年同比下降8.5%,降幅明显大于整体投资。即便扣除房地产开发投资,上半年民间投资仍下降4.9%。

民间投资走弱的背后,既有需求不足、预期偏弱等宏观因素,也有“六张网”等新型基建领域的准入障碍和配套政策不明朗等微观因素。一方面,部分基础设施项目投资体量大、回报周期长、收益不确定性高,超出民营企业的风险承受能力;另一方面,隐性壁垒和“玻璃门”仍然存在,民营企业参与国家重大项目的长效机制尚在建立之中。正如经济日报引用王一鸣等专家观点所指出的,“一些重点领域的支持配套政策仍有待明确,不少投资者有意进入,但因政策不清晰而选择观望”。民间资本的观望情绪,进一步放大了资金落地难的问题。

五、从“各自为战”到“六网协同”:政策工具箱的密集出台

面对“钱花不出去”的系统性梗阻,决策层并非无动于衷。2026年8月的“六天两会”正是针对“谁来干”和“钱从哪来”两个核心问题的精准施策,标志着“六张网”建设从“部署动员”进入“机制破题”阶段。

5.1 八一九会议:“2+3+N”协调机制的破题

8月19日的“六张网”重大项目协调调度机制会,核心任务是解决“各自为战”的问题,即“谁来干”。

会议研究建立算力网、新型电网、新一代通信网“2+3+N”协调机制——“2”即国家电网、南方电网两家电网央企,“3”即中国电信、中国联通、中国移动三家电信运营商,“N”即若干算力相关企业。这一机制设计的深意在于:把过去互不隶属、各自推进的电网、通信、算力三方拉到同一张桌子上,统一调度、统一标准、统一推进,从源头上减少重复建设和资源错配。

值得注意的是,8月19日的会议聚焦的是算力网、新型电网、新一代通信网这三张“硬科技”属性最强、协同需求最迫切的网络,而非全部六张网,反映了决策层“抓主要矛盾”、先建立机制样板再逐步扩展的策略。

5.2 八二五会议:投融资机制的顶层设计

如果说8月19日会议解决的是“谁来干”,那么8月25日会议解决的就是“钱从哪来”。

8月25日的“六网协同”协调推进工作会,参会阵容显著升级,财政部、住房城乡建设部、交通运输部、水利部、中国人民银行、金融监管总局、中国证监会、国家能源局等10个部委有关司局负责同志参加,覆盖面远超19日会议。会议专题研究完善“六张网”多元化投融资模式,核心是四个关键词:财政、金融、投资、价格。

“财政”,即发挥中央预算内投资、超长期特别国债等财政资金的引导和兜底作用,分类提高补助标准;“金融”,即运用政策性金融工具、专项债、政策性银行贷款、REITs等金融工具为项目提供多元化资金;“投资”,即扩大有效投资,优化投资结构,引导社会资本参与;“价格”,即通过完善价格形成机制,为项目建立可持续的收益模式。会议要求“分类细化财政、金融、投资、价格等支持政策,创新政策工具,优化政策组合,推动建立健全与不同领域不同类型工程项目相适配的投融资机制,为重大工程项目加快开工建设提供有力支撑”。

这一顶层设计最关键的转向在于:彻底告别“撒胡椒面”式的平均用力,转向“哪张网适合什么工具,就用什么工具”的精准施策。过去基建投资高度依赖“政府主导、银行信贷”的单一模式,而“六张网”涵盖了公益、准公益、经营性等多种属性的项目,必须建立与之相匹配的多元化投融资体系。

5.3 分类施策:不同网络的适配融资模式

根据项目属性,“六张网”可以划分为三种类型,各自适配不同的投融资工具组合(如表1所示)。

表 1“六张网”主要领域“十五五”投资测算与资金来源适配

网络类别

项目属性

“十五五”投资测算

主要资金来源

适配融资模式

国家水网

纯公益为主、准经营并存

约6万亿元(占比24%)

超长期特别国债、中央预算内投资、水利专项资金

国债+预算内为主,经营性子项叠加专项债

算力网

市场化为主、公共底座偏公益

超2万亿元(占比21%)

特别国债、政策性贷款、专项债、产业基金

公共算力底座用国债,经营性板块用专项债+市场化融资

城市地下管网

纯公益为主

约5万亿元(占比19%)

超长期特别国债、中央预算内投资

国债补助50%—70%(西部及东北至80%),无需地方配套

新型电网

准公益+市场化

超5万亿元(占比18%)

政策性贷款、特别国债、专项债

骨干电网用国债+贷款,经营性子项用专项债

物流网

准经营为主

约3.2万亿元(占比12%,测算)

专项债、产业基金、社会资本

枢纽建设用专项债,运营环节市场化

新一代通信网

市场化为主

约1.3万亿元(占比5%)

企业自筹、专项债、政策性金融工具

以企业投资为主,公共覆盖叠加政策支持

数据来源:根据长江证券、中信建投等机构对“十五五”六张网总投资约26.9万亿元的测算整理;占比为结构占比。

第一类,纯公益性项目,以城市地下管网为代表。这类项目公益性强、收益低,主要依靠超长期特别国债和中央预算内投资等财政资金。2026年,“两重”建设安排超长期特别国债资金支持燃气、排水、供水、供热等城市地下管网建设改造,补助比例东部约50%、中部约60%、西部和东北地区可达70%—80%;中央预算内投资专项支持排水防涝和燃气安全改造,排水防涝补助30%—50%、燃气安全40%—60%。这类项目“基本就是财政硬扛”,无需地方财政大规模配套、不新增隐性债务,可以直接作为项目资本金注入。

第二类,准经营性项目,以算力网、物流网为代表。这类项目具有一定经营性收益,可以走“专项债+产业基金+政策性贷款”的组合模式。智算中心、算力产业园可以通过机柜租赁、算力服务收益覆盖部分成本,吸引社会资本进入;物流枢纽可以通过仓储租金、物流服务费获得收益。2026年,国家发展改革委提出完善民营企业参与国家重大项目建设长效机制,进一步破除隐性壁垒、扩大场景开放、强化要素支持,为民间资本参与这类项目创造条件。

第三类,经营性较强的项目,以新型电网、充电基础设施为代表。这类项目既有战略属性又有商业前景,可以更多依靠市场化融资。特高压、储能、充电桩等领域的政策性银行贷款利率可以做到2.5%—3.5%,期限最长可达25年;同时可以通过发行REITs盘活存量资产——2026年1月,基础设施REITs发行范围已扩至15大行业,为“六张网”经营性资产提供了重要的退出和再投资渠道。

5.4 配套改革:REITs扩容、专项债自审自发与价格机制

除了“六网协同”机制和投融资顶层设计,一系列配套改革也在同步推进,共同构成疏通“最后一公里”的政策组合拳。

其一,基础设施REITs扩容提效。如前所述,2026年1月REITs发行范围扩至15大行业,为“六张网”经营性资产打通“投融管退”闭环。国家发展改革委在部署下半年工作时明确提出“推动基础设施领域不动产投资信托基金(REITs)扩容提效”。

其二,专项债管理改革深化。2026年政府工作报告提出“完善专项债券项目负面清单管理和自审自发试点”,专项债项目“自审自发”试点扩围至14个省份。一方面以“负面清单”界定专项债不能投的领域,把宝贵的债券资金引向真正有效益的项目;另一方面通过“自审自发”下放审核权限、提高发行效率,缩短项目从谋划到发行的周期。同时,专项债额度分配执行正向激励机制,继续向投资项目准备充分、资金用得好的地方倾斜,倒逼地方提高项目质量。

其三,价格机制改革破冰。“六张网”能否持续运转,最终取决于价格信号能否真实反映成本和供需。2026年以来,新能源上网电价市场化改革、电力现货市场建设、算力服务定价机制、物流降本增效等价格和收费机制改革持续深化,为各类项目建立“可预期、可持续”的收益模式奠定基础。例如,物流领域通过“公转水”“公转铁”优化运输结构、降低制度性交易成本,推动社会物流总费用与GDP比率持续下降,本身就是通过机制改革释放“六张网”投资价值的过程。

六、国际镜鉴:主要经济体的基建投融资经验与教训

“六张网”并非中国独有的大规模基建计划,全球主要经济体在近些年都推出了各自的基建投资计划。比较研究国际经验,有助于更清醒地认识“钱花不出去”的普遍性与特殊性,并为政策优化提供借鉴。

6.1 美国:IIJA的成效与“基建悬崖”警示

2021年11月,美国《基础设施投资与就业法案》(IIJA)签署生效,总额1.2万亿美元,是半个多世纪以来美国最大规模的基础设施投资法案,覆盖公路桥梁、公共交通、电网、宽带、EV充电、水利和气候韧性等领域。截至2024年11月,IIJA已向约6.6万个州级项目分配超过5680亿美元资金。从执行进度看,2022—2025财年,获得资金的四大机构平均完成了约76%的资金义务(obligation)和约54%的资金拨付(disbursement)——即便在发达国家,基建资金从“批准”到“落地”同样存在显著的时滞。

美国经验对中国至少有三点警示。第一,资金到位不等于工程开工,项目前期、环境评估、州际协调、劳工成本等因素都会拉长周期,IIJA的资金拨付率远低于资金分配率即是明证。第二,政策不确定性会严重干扰投资计划,2025年初IIJA的EV充电项目被暂停和重新定向,导致相关项目部署显著放缓。第三,也是最重要的,IIJA的地表交通等核心项目授权将于2026年9月30日到期,而美国国会尚无后继法案,高速公路信托基金已连续十余年赤字,即将到来的“基建悬崖”意味着一旦资金断档,工程机械开工率、建设就业将急剧收缩。这一案例深刻说明:基建投资不是“一锤子买卖”,必须有持续、稳定、可预期的资金安排和制度保障,否则前期的投资承诺可能戛然而止。

6.2 欧盟与日韩的经验借鉴

欧盟方面,“下一代欧盟”(NextGenerationEU)复苏基金中约8000亿欧元用于疫后重建和绿色、数字化转型,大量资金投向电网升级、铁路、5G、氢能等基础设施。欧盟的经验在于强调“规划统筹+资金拼盘”——通过区域发展基金、凝聚力基金等多渠道资金组合,并强制成员国制定与欧盟战略相符的项目清单,避免重复建设,这与“六网协同”的“统一标准、分类融资”有异曲同工之处。日本和韩国则提供了“存量更新”和“公私协同”的参考:日本在基础设施进入存量时代后转向更新改造、防灾韧性提升为主的投资结构,通过特许经营、PFI(私人融资计划)等方式吸引民间资本参与公共设施运营;韩国则通过“数字新政”将5G、AI、数据基础设施作为投资重点,与中国“六张网”中算力网、通信网的定位高度相似。

6.3 对中国“六张网”建设的镜鉴

综合国际经验,对中国“六张网”建设至少有三点镜鉴。其一,要高度重视“资金—项目”的匹配效率。无论是美国的IIJA还是中国的“六张网”,资金拨付与实物工作量之间的时滞都是普遍难题,破解之道在于做实项目前期、压缩审批环节、建立“资金跟着项目走”的动态机制。其二,要建立可持续、可预期的中长期资金安排。美国“基建悬崖”的教训表明,缺乏制度化的长期资金来源将导致投资的大起大落,中国应进一步发挥超长期特别国债、政策性金融工具的稳定器作用,并加快REITs等权益型融资工具发展。其三,要注重部门协同和标准统一。欧盟“规划统筹”避免重复建设、日本“公私协同”提升运营效率的经验,都指向同一个结论——基建投融资的成功,不仅取决于“钱多钱少”,更取决于制度和机制的质量。

七、典型案例:从图纸到工地的距离

机理分析之外,典型案例能够更具体地呈现“六张网”项目从图纸到工地之间的真实距离,以及各类梗阻在实际项目中的表现。

7.1 算力网:智算中心的“电力-网络-算力”协同难题

算力网是“六张网”中协同属性最强、也最能体现“2+3+N”机制价值的领域。以内蒙古呼和浩特和林格尔新区的“东数西算”数据中心集群为例,方圆3公里范围内30余栋数据中心同时开建,全部面向智算需求,功率更大、计算能力更强。与此同时,宁夏中卫、贵州贵阳、甘肃庆阳等枢纽节点同样迎来算力中心的密集施工期。但智算中心建设的“最后一公里”,恰恰卡在电力、网络、算力三者的协同上。

从需求侧看,智算中心的电力负荷密度远超传统数据中心,单机柜功率密度从传统的5—10千瓦跃升至数十千瓦甚至更高,需要电网侧专项增容和电网升级改造,供电可靠性要求极高;从网络侧看,新一代智算中心需要的光纤数量是传统服务器的200倍以上,跨区域数据传输对骨干网络带宽和时延提出极高要求。一个智算中心要同时解决“电从哪来、网怎么通、算力怎么卖”,过去需要分别对接电网、运营商和地方部门,流程冗长。这也解释了为什么“2+3+N”协调机制首先在算力网、新型电网、通信网三张网之间建立——唯有三者协同,智算中心的建设才能真正提速。

从积极面看,一体化算力网已展现出显著的协同红利。国家超算互联网郑州核心节点汇聚超过6万张国产AI加速卡,连接超过30家智算和超算中心,形成超过300万个CPU核、20万张GPU卡的统一调度网络。通过跨中心优化、削峰填谷和作业排队机制,全网资源利用率已由过去的不足50%提升到满载水平,企业和科研机构的算力使用成本随之有效降低。这一案例说明,“六网协同”一旦打通,带来的不是简单的加法,而是资源利用效率的乘法提升。

7.2 城市地下管网:公益性项目的资金拼盘实践

城市地下管网是“六张网”中公益属性最强、资金拼盘最具代表性的领域。2026年,“两重”建设安排超长期特别国债资金专项支持燃气、排水、供水、供热等城市地下管网建设改造,规模较上年明显增加;中央预算内投资提前下达约750亿元,重点倾斜城市排水防涝与燃气安全改造两大民生领域。

资金拼盘的具体规则体现了“分类施策”的精准性:超长期特别国债按核定工程总投资补助,东部地区补助约50%、中部60%、西部及东北70%,管网漏损和安全隐患突出地区可再上浮10%,西部边疆地区甚至可实现全额补助;中央预算内投资对排水防涝补助30%—50%、燃气安全40%—60%,中西部地区补助标准更高。同时,具备一定经营属性的子项目(如智慧管网运营)可以叠加专项债和市场化融资。这种“国债打底、预算内补位、专项债增值”的资金拼盘模式,既保障了纯公益项目有钱可建,又为经营性环节留出了市场化空间。

然而,管网改造的落地仍然面临现实约束:一是项目谋划难度大,地下管网分布复杂、涉及部门众多,需要统筹规划燃气、排水、供水、供热等多条管线,避免“各自开挖、反复开挖”;二是施工组织复杂,老旧城区管网改造往往涉及交通疏解、管线迁改、居民生活保障等问题,施工周期长、协调成本高;三是存量设施数据底数不清,智慧监测系统建设滞后。这些因素使得管网改造尽管“资金不缺”,但“开工不易”。

7.3 新型电网:特高压与储能的投资拉动

新型电网是“六张网”中兼具战略属性与商业前景、投资规模最大的领域之一。据测算,“十五五”时期全国电网固定资产投资将超过5万亿元,投产特高压直流通道15条,“西电东送”能力将达4.2亿千瓦以上。截至2026年7月,全国在运特高压通道已达46条。

从2026年的实际运行看,电网投资是“六张网”中实物工作量释放最充分的领域之一。国家电网2026年计划完成固定资产投资7055亿元,同比增长6.0%,其中电网投资6964亿元,开工110千伏及以上线路5.71万公里;上半年,国家电网完成固定资产投资超3100亿元,同比增长12.6%。南方电网上半年累计完成固定资产投资892.62亿元,同比增长14.79%,规模创历史同期最高。两大电网公司上半年合计完成固定资产投资约4000亿元,同比增速保持在12%以上,显著高于全国基建投资增速。

电网投资之所以能“跑得快”,根本原因在于其收益模式成熟、前期储备充足、投资确定性高。输配电价机制为电网投资提供了稳定的回报保障,特高压、配网改造等项目的必要性和紧迫性明确,且电网投资的产业链带动效应强——每亿元电网投资可带动上下游投资约3—4亿元,涉及输变电设备、储能、充电设施等多个行业。新型电网的实践表明,只要收益模式清晰、前期工作扎实,“六张网”资金完全可以高效转化为实物工作量,其关键在于建立适配的投融资和推进机制。

八、区域差异与对策建议

8.1 区域分化的现实图景

“六张网”投资落地面临显著的地区间差异,这与各区域的经济基础、财政状况、项目储备和承接能力密切相关。

从2025年投资数据看,固定资产投资(不含农户)呈现“东弱、中稳、西缓、东北承压”的格局:东部地区投资下降8.4%,中部地区下降2.7%,西部地区下降1.3%,东北地区下降幅度更大。2026年以来,这一格局延续,仅上海、北京等东部核心省市以及湖北、西藏、宁夏等少数地区维持正增长,青海、湖南、天津等财政收入和债务压力较大的地区,基建投资下滑尤为突出。从资金端看,2026年1—6月新增专项债资金主要聚焦城市配套完善、产业载体搭建与轨道交通建设,土地储备专项债资金集中投放于东南部沿海经济发达地区,进一步加剧了区域间的投资分化。

区域分化的背后,是“项目跟着资金走、资金跟着质量走”的马太效应。经济发达地区项目储备充足、财政配套能力强、市场化融资空间大,“六张网”项目落地相对顺畅;而中西部和东北地区虽然政策倾斜力度更大(如管网补助比例更高),但受制于财政紧平衡、优质项目储备不足、施工力量和技术能力有限等因素,资金承接能力偏弱,形成“政策给得多、项目接不住”的困境。如何在“分类施策”基础上进一步“分区施策”,是“六网协同”必须面对的现实课题。

8.2 系统性对策建议

基于上述分析,本文提出以下六个维度的对策建议。

第一,做实项目前期,建立“储备一批、开工一批、建设一批、竣工一批”的滚动接续机制。针对前期工作滞后的堵点,应提前启动“十五五”重大项目规划论证,将项目谋划重心从“等资金”转向“找项目”,加强算力、通信等新型基础设施项目的技术评审和方案论证能力建设;推广“项目前期工作经费中央补助”机制,减轻地方前期投入压力;对条件成熟的项目实行“并联审批”“拿地即开工”,大幅压缩从立项到开工的时间。

第二,重塑央地资金关系,缓解地方配套压力。针对土地出让收入萎缩、地方财政紧平衡的现实,应适度提高中央资金对“六张网”项目的补助比例和覆盖面,降低甚至取消部分纯公益性项目的地方配套要求;对“化债成效好、投资质量高”的地区给予新增专项债额度和项目审批倾斜;研究设立“六张网”建设专项转移支付,增强中西部和东北地区的资金承接能力。

第三,深化“六网协同”机制,统一规划、标准与调度。在“2+3+N”机制基础上,推动“六网协同”从三张网扩展到六张网,建立国家层面的“六张网”规划编制和项目库,实现跨部门、跨区域的规划衔接;加快制定电网、通信网、算力网协同建设的统一技术标准,明确接口规范和数据标准,从源头杜绝重复建设和“各自开挖”;建立“六张网”重大项目调度台账,实行红黄绿灯预警和约谈机制,确保项目按期推进。

第四,健全收益模式与价格机制,打通“以商养网”路径。加快新能源上网电价市场化改革和电力现货市场建设,为新型电网提供稳定收益预期;完善算力定价和跨区域算力调度结算机制,探索“算力券”等需求侧补贴政策,提高算力设施利用率;推进综合管廊有偿使用、污水垃圾处理收费等价格改革,为管网等公益项目建立补充收益来源;扩大REITs在“六张网”领域的应用范围,推动存量资产盘活和资金循环。

第五,激发民间投资活力,构建“政府引导+市场主导”的多元投融资格局。认真落实促进民间投资的各项政策,健全民营企业参与国家重大项目建设长效机制;通过特许经营、PPP新机制、REITs等途径,为民间资本参与“六张网”提供合规通道;发挥财政金融协同促内需专项资金作用,扩大设备更新贷款、项目贷款贴息等工具覆盖面,切实降低社会资本参与成本。

第六,优化考核与监督机制,防止“重争取、轻实施”。将“六张网”项目建设进度、资金使用效率、开工率等指标纳入地方和部门绩效考核,建立“资金跟着项目走、项目跟着质量走”的正向激励;加强资金全过程监管,防止资金沉淀、挪用和闲置;对进度滞后项目和地区开展专项督导。同时,坚持“尽力而为、量力而行”,把有限资金投向真正有效益、有需求的项目,防范投资冲动和重复建设。

九、结论与展望

9.1 主要结论

本文基于国家统计局2025—2026年公开数据、“十四五”五年数据和权威部门最新政策,系统回答了“七万亿'六张网'的钱为什么花不出去”这一核心问题,形成三点主要结论。

第一,资金充裕而落地偏慢的“剪刀差”是2026年投资的突出特征。2026年财政工具箱空前充足,仅超长期特别国债、中央预算内投资、新增专项债和新型政策性金融工具四项合计就超过7万亿元;但上半年全国固定资产投资同比下降5.7%、基础设施投资下降2.4%、工程机械月开工率仅51.1%,资金没有如期转化为实物工作量。

第二,“钱花不出去”不是单一原因,而是财政、项目、机制、收益、市场五重因素叠加形成的系统性梗阻。地方土地出让收入四年蒸发约4.6万亿元导致配套能力塌陷,项目前期工作滞后导致“资金等项目”,部门壁垒与标准割裂导致协同失灵,收益模式与价格机制缺位导致“政府愿投、市场观望”,民间投资信心不足进一步放大了落地难题。

第三,破解“剪刀差”的关键在于以“六网协同”重塑投融资机制。2026年8月的“六天两会”——8月19日的“2+3+N”协调机制和8月25日的“六网协同”投融资顶层设计——标志着政策重心从“给钱”转向“给机制”,分类施策的多元化投融资体系、REITs扩容、专项债管理改革和价格机制改革,正在为“六张网”建立可持续的资金循环和落地保障。

9.2 展望

展望2026年四季度和“十五五”时期,有三点值得关注。

其一,2026年下半年基建投资有望止跌回稳。随着超长期特别国债、专项债加速发行、新型政策性金融工具集中投放以及“六张网”协调机制落地,前期积压的项目需求有望重新释放,三季度施工旺季叠加政策发力,全年基建投资增速有望从负转正,带动固定资产投资止跌回稳。

其二,“六网协同”的制度红利将在“十五五”逐步显现。“十五五”时期“六张网”总投资约26.9万亿元、年均5.4万亿元的测算规模,意味着其不仅是2026年的稳增长抓手,更是未来五年的长期投资主线。随着规划、标准、投融资、价格等制度框架逐步完善,“六网协同”将从“机制破题”走向“全面成型”,其乘数效应有望带动产业链上下游数万亿元投资。

其三,投资质量将成为比投资规模更重要的评判标准。七万亿的“六张网”投资最终能否创造价值,取决于是否投向了真正有效益、有需求的项目,取决于能否转化为就业、收入和民生改善。正如工程机械开工率所揭示的,中国需要的不是“纸上富贵”,而是“实物工作量”。从“项目思维”到“系统思维”的跃迁,从“撒胡椒面”到“分类施策”的转向,从“各自为战”到“六网协同”的整合,正是这场七万亿投资能否真正“花出去、花得好”的胜负手。

参考文献

[1] 国家统计局. 2026年1—6月份全国固定资产投资基本情况[R]. 北京: 国家统计局, 2026-07-15.

[2] 国家统计局. 2025年全国固定资产投资基本情况[R]. 北京: 国家统计局, 2026-01-19.

[3] 国家统计局. 中华人民共和国2025年国民经济和社会发展统计公报[R]. 北京: 国家统计局, 2026-02-28.

[4] 国家统计局. 固定资产投资结构不断优化 有效投资带动作用持续发挥——“十四五”经济社会发展成就系列报告之十三[R]. 北京: 国家统计局, 2026-06-04.

[5] 国务院. 2026年政府工作报告[R]. 北京: 国务院, 2026-03-05.

[6] 财政部. 关于2025年中央和地方预算执行情况与2026年中央和地方预算草案的报告[R]. 北京: 财政部, 2026-03.

[7] 国家发展改革委. 国家发展改革委召开“六张网”重大项目协调调度机制会 完善“六网协同”工作推进机制[Z]. 北京: 国家发展改革委, 2026-08-20.

[8] 国家发展改革委. 国家发展改革委召开“六网协同”协调推进工作会 研究“六张网”投融资机制和支持政策[Z]. 北京: 国家发展改革委, 2026-08-25.

[9] 国家发展改革委, 交通运输部. 物流网建设实施方案(发改经贸〔2026〕1241号)[Z]. 北京, 2026-08-18.

[10] 国家发展改革委, 国家能源局. 新型电力系统建设“十五五”规划[Z]. 北京, 2026-08.

[11] 国家发展改革委. 如何正确客观看待当前投资形势[Z]. 北京: 国家发展改革委, 2026-04-13.

[12] 国家发展改革委, 中国证监会. 关于进一步推进基础设施REITs常态化发行的通知[Z]. 北京, 2026-01-12.

[13] 中国工程机械工业协会. 2026年6月工程机械主要产品销售及开工情况统计[Z]. 北京: 中国工程机械工业协会, 2026-07-06.

[14] 水利部. 李国英在2026年全国水利工作会议上的讲话[Z]. 北京: 水利部, 2026-01.

[15] 国家能源局. 2026年能源形势和可再生能源并网运行情况发布会实录[Z]. 北京: 国家能源局, 2026.

[16] 国家数据局. 全国一体化算力网建设情况通报[Z]. 北京: 国家数据局, 2026.

[17] 财政部. 2025年财政收支情况[Z]. 北京: 财政部, 2026-01-30.

[18] 中共中央, 国务院. “十五五”规划纲要[Z]. 北京, 2026-03.

[19] 长江证券研究所. 有形之手(6):详解六张网——“十五五”基建新框架[R]. 上海: 长江证券, 2026-08.

[20] 中信建投证券研究发展部. “六张网”投资规模全景测算与产业链受益路径探析[R]. 北京: 中信建投, 2026-07.

[21] 粤开证券研究院. 基建投资增速为何低迷?下半年能否回升?[R]. 广州: 粤开证券, 2026-07.


开工率不到六成,七万亿“六张网”的钱为什么花不出去?
摘要:2026年,决策层将水网、新型电网、算力网、新一代通信网、城市地下管网、物流网“六张网”上升为国家顶层部署,当年相关领域投资规模预计超过7万亿元。然而,资
长按图片保存/分享
0

  相关新闻

近期动态

24小时客户服务热线:010-83151088         常见问题解答 互联网违法和不良信息举报违法和不良信息         举报电话:010-83151088       举报邮箱:yjy@xhgyzk.com

Copyright © 2023 All Rights Reserved 新华国研经济学研究院 版权所有

添加微信好友,详细了解产品
使用企业微信
“扫一扫”加入群聊
复制成功!
添加微信好友,详细了解产品
我知道了
京ICP备2025105399号
